Tiến độ các dự án giao thông trọng điểm ở TP.HCM hiện ra sao?

  • Lượt xem - 4,706

Báo cáo mới của UBND TP.HCM cập nhật tiến độ nhiều dự án giao thông trọng điểm như vành đai 3, 4, cao tốc TP.HCM - Mộc Bài và các tuyến metro.

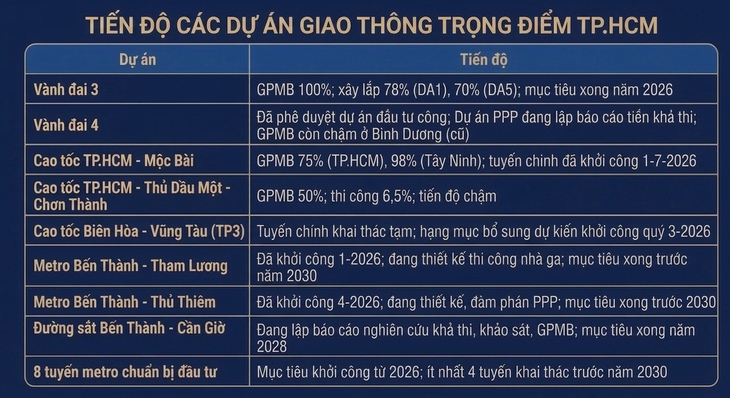

- Ảnh 1.  Tiến độ các dự án giao thông trọng điểm TP.HCM - Ảnh: CHÂU TUẤN

TP.HCM hiện có 8 dự án giao thông trọng điểm thuộc Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia ngành giao thông vận tải. Trong đó, 5 dự án do thành phố làm cơ quan chủ quản gồm đường vành đai 3, vành đai 4, cao tốc TP.HCM - Mộc Bài, cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành và dự án thành phần 3 cao tốc Biên Hòa - Vũng Tàu giai đoạn 1.

3 dự án còn lại do Bộ Xây dựng, VEC làm cơ quan chủ quản, TP.HCM phối hợp bồi thường, giải phóng mặt bằng gồm: cao tốc Bến Lức - Long Thành; mở rộng cao tốc TP.HCM - Long Thành; mở rộng cao tốc TP.HCM - Trung Lương - Mỹ Thuận.

Về tiến độ, dự án vành đai 3 hiện đã hoàn thành 100% mặt bằng. Giá trị xây lắp đạt khoảng 78% đối với dự án thành phần 1 và 70% đối với dự án thành phần 5.

Thành phố cũng đang hoàn thiện thủ tục đầu tư nút giao Tân Vạn, bổ sung cầu Bình Gởi và chuẩn bị đầu tư đoạn Tân Vạn - Bình Chuẩn.

Dù việc thi công chịu ảnh hưởng bởi biến động giá vật liệu và nhiên liệu, thành phố vẫn quyết tâm hoàn thành toàn tuyến trong năm 2026.

- Ảnh 2.

Vành đai 3 đoạn đường trên cao 14,7km từ hướng cao tốc TP.HCM - Long Thành - Dầu Giây về Tân Vạn - Ảnh: CHÂU TUẤN

Với dự án vành đai 4, toàn bộ các dự án thành phần đầu tư công trên TP.HCM đã được phê duyệt, trong khi các dự án PPP đang lập báo cáo nghiên cứu khả thi. Giải phóng mặt bằng đang triển khai nhưng còn chậm so với kế hoạch, nhất là khu vực Bình Dương (cũ).

Tại dự án cao tốc TP.HCM - Mộc Bài, 4 dự án thành phần đã được phê duyệt. Giải phóng mặt bằng đạt khoảng 75% tại TP.HCM và 98% tại Tây Ninh. Dự án đường gom đang được thi công, còn tuyến chính đã khởi công từ ngày 1-7-2026.

Đối với cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành, giải phóng mặt bằng đạt khoảng 50%. Dự án PPP đã khởi công và đang thi công với khối lượng khoảng 6,5%, tiến độ còn chậm so với yêu cầu.

Riêng dự án thành phần 3 thuộc cao tốc Biên Hòa - Vũng Tàu, tuyến chính đã hoàn thành và đưa vào khai thác tạm. Các hạng mục bổ sung đang hoàn thiện thiết kế, dự kiến khởi công trong quý 3-2026.

Theo UBND TP.HCM, các dự án do Bộ Xây dựng và VEC làm cơ quan chủ quản, thành phố tiếp tục phối hợp bồi thường, giải phóng mặt bằng và tháo gỡ các khó khăn, vướng mắc để bảo đảm tiến độ.

- Ảnh 3.

Khu vực điểm giao cao tốc TP.HCM - Long Thành - Dầu Giây với vành đai 3 TP.HCM, kết nối hướng đi cầu Nhơn Trạch - Ảnh: CHÂU TUẤN

Về đường sắt đô thị, TP.HCM đang triển khai 10 tuyến metro, gồm 2 tuyến đang đầu tư và 8 tuyến chuẩn bị đầu tư. Trong đó, tuyến metro Bến Thành - Tham Lương đã khởi công từ tháng 1-2026, hiện triển khai thiết kế chi tiết và thi công các nhà ga, phấn đấu hoàn thành trước năm 2030.

Tuyến metro Bến Thành - Thủ Thiêm khởi công từ tháng 4-2026 theo hình thức PPP, đang triển khai thiết kế và đàm phán hợp đồng, mục tiêu hoàn thành vào năm 2030.

TP.HCM đang chuẩn bị đầu tư 8 tuyến đường sắt đô thị khác, gồm các tuyến ưu tiên như Bình Dương mới - Suối Tiên, metro số 6 (Tân Sơn Nhất - Phú Hữu), Thủ Thiêm - Long Thành, Bến Thành - Cần Giờ cùng các tuyến kết nối Bình Dương, Bà Rịa - Vũng Tàu và khu vực phía Nam. Thành phố đặt mục tiêu khởi công các dự án trọng điểm từ năm 2026 và đưa ít nhất 4 tuyến vào khai thác trước năm 2030.

Tuyến Bến Thành - Cần Giờ, nhà đầu tư đang lập báo cáo nghiên cứu khả thi, triển khai khảo sát và giải phóng mặt bằng, phấn đấu đưa vào khai thác năm 2028.

Đồng thời, TP.HCM cũng cho phép các nhà đầu tư chiến lược nghiên cứu các tuyến metro số 3, số 4 và tuyến đường sắt quốc gia Chơn Thành - Bàu Bàng - Cái Mép bằng nguồn vốn doanh nghiệp.

- Ảnh 4.

Ga ngầm Bến Thành, nơi kết nối nhiều tuyến metro về trung tâm TP.HCM - Ảnh: CHÂU TUẤN

Châu Tuấn (Tuổi Trẻ)

Tiến độ các dự án giao thông trọng điểm ở TP.HCM hiện ra sao?

Tìm kiếm

Xem nhiều

Tin cùng chuyên mục

BAN ĐÔ THỊ HĐND THÀNH PHỐ KHẢO SÁT DỰ THẢO NGHỊ QUYẾT VỀ CƠ CHẾ, CHÍNH SÁCH, BIỆN PHÁP CẢI TẠO, XÂY DỰNG LẠI NHÀ CHUNG CƯ

Chiều ngày 10/11/2026, tại trụ sở Hội đồng nhân dân và Ủy ban nhân dân Thành phố, Ban Đô thị Hội đồng nhân dân Thành phố tổ chức khảo sát Sở Xây dựng về dự thảo Nghị quyết của Hội đồng nhân dân Thành phố quy định cơ chế, chính sách, biện pháp về cải tạo, xây dựng lại nhà chung cư trên địa bàn Thành phố Hồ Chí Minh. Đây là nội dung dự kiến trình Hội đồng nhân dân Thành phố xem xét, quyết định tại kỳ họp thường lệ cuối năm 2026, dự kiến tổ chức vào đầu tháng 12/2026.
THÀNH PHỐ HỒ CHÍ MINH QUY ĐỊNH MỨC CHI CHO CÁC HỘI THI, CUỘC THI VỀ KHOA HỌC, CÔNG NGHỆ, KỸ THUẬT VÀ ĐỔI MỚI SÁNG TẠO

Ngày 11 tháng 11 năm 2026, Nghị quyết số 98/2026/NQ-HĐND ngày 30 tháng 10 năm 2026 của Hội đồng nhân dân Thành phố Hồ Chí Minh quy định mức chi cho các hội thi, cuộc thi về khoa học, công nghệ, kỹ thuật, đổi mới sáng tạo trên địa bàn Thành phố chính thức có hiệu lực thi hành. Nghị quyết được thông qua tại Kỳ họp thứ sáu, HĐND Thành phố khóa XI, góp phần hoàn thiện cơ chế tài chính, tạo điều kiện thúc đẩy phong trào sáng tạo, nghiên cứu khoa học, phát triển công nghệ và đổi mới sáng tạo trên địa bàn Thành phố.
Thực thi Luật Phát triển đô thị: Giám sát đến kết quả cuối cùng

* PHÓNG VIÊN: Thưa ông, qua thẩm tra, giám sát, ông đánh giá như thế nào về kết quả sau hơn một tháng triển khai Luật Phát triển đô thị? - Ông HOÀNG TÙNG: Từ tháng 8 đến nay, đã có 42 nghị quyết được HĐND TPHCM thông qua để cụ thể hóa luật, liên quan nhiều lĩnh vực: từ phát triển đô thị, huy động nguồn lực, khu công nghệ cao, khu thương mại tự do, logistics, kinh tế biển đến văn hóa, nguồn nhân lực và các cơ chế tài chính mới. Trong lĩnh vực Ban Đô thị trực tiếp ...
Ban Đô thị HĐND Thành phố Hồ Chí Minh: Thẩm tra Quy hoạch, định hình không gian phát triển mới của Thành phố với tầm nhìn 100 năm

Quy hoạch tổng thể Thành phố Hồ Chí Minh thời kỳ 2025 - 2050, tầm nhìn 100 năm là nội dung trọng tâm trong báo cáo thẩm tra của Ban Đô thị trình Kỳ họp thứ sáu, HĐND Thành phố khóa XI; cùng với định hướng tổ chức không gian phát triển dài hạn, Ban nhấn mạnh yêu cầu hoàn thiện quy hoạch đồng bộ, khả thi; khai thác hiệu quả nguồn lực đất đai và bảo đảm quyền, điều kiện sống của người dân.

© CỔNG THÔNG TIN ĐIỆN TỬ HỘI ĐỒNG NHÂN DÂN THÀNH PHỐ HỒ CHÍ MINH
